防洪大作战:4D施工智布局,安全防线护未来

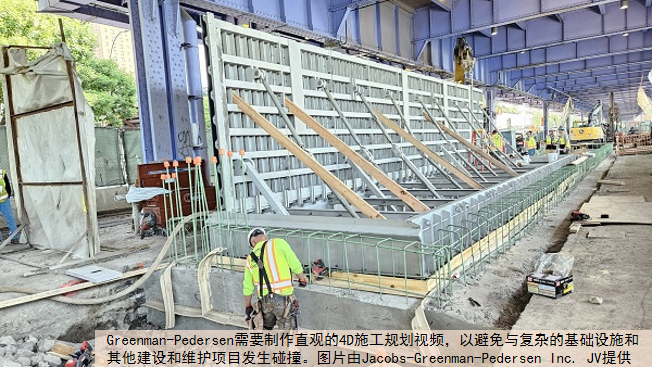

SYNCHRO施工规划功能帮助团队避免与该地区复杂的基础设施和进行中的建设发生碰撞



为未来的紧急情况做好准备


气候变化影响着我们所有人,沿海地区受到海平面上升和日益严重的风暴的影响更甚。气象学家预测,居住着数百万居民的纽约市将在本世纪50年代遭遇百年一遇的风暴潮,而人们大多居住在海岸线附近或沿岸地区。尽管这一事件可能还要几十年才会发生,但政府官员已着手为最坏的情况做准备。为此,纽约市设计和建设局已在Two Bridges社区启动了一项重大的防洪举措。该项目现被称为布鲁克林大桥-蒙哥马利海岸防洪工程,预计将于2026年完工。


该项目从标志性的布鲁克林桥延伸至蒙哥马利街,其目标是降低洪水风险并保护数千名居民。然而,建设人员并不想破坏水景或对海岸线区域出入造成不便。该部门的解决方案是设置一系列永久可部署防洪屏障,不使用时可完全隐藏起来。Greenman-Pedersen Inc.高级调度员Ameya Talekar表示:“对防洪墙和防洪柱进行战略性布局时,尽可能地避免与地下基础设施发生冲突,同时最大限度地整合公共空间设施,如露天座位、健身器材和运动场。”设计完成后,咨询公司Jacobs和Greenman-Pedersen Inc.合作成立了一家合资企业,负责提供项目管理和施工管理服务。





接连不断的难题和变更


在项目初期开发阶段,合同中并没有明确说明需要使用3D建模和模拟施工进度安排。然而,他们很快意识到需要更先进的可视化和规划工具。Talekar解释说:“鉴于该项目位于纽约市非常复杂的地区,而且工程本身很复杂,这一决定至关重要。这些地区可能有大量地下设施,可能会与现有基础设施发生碰撞,还有铁路隧道、废弃的洞室、下水道排水口等,因此需要提前做好准备。”


更复杂的是,布鲁克林大桥-蒙哥马利海岸防洪项目并不是该地区唯一的建设项目。公共和私人组织不断启动新的建设项目和现有资产修复项目。为了避免与其他施工项目发生冲突,承包商John P. Picone不得不频繁变更工作顺序。纽约市设计和建设局需要以更好的方式来规划这个复杂的项目。然而,Jacobs-Greenman Pedersen Inc. JV发现,仅仅转向数字化施工工序并不能彻底解决问题。在第一次尝试中,该团队发现单个应用程序无法轻松地与他们的施工调度软件连通。纽约市设计和建设局和Jacobs-Greenman-Pedersen Inc. JV的项目管理/施工团队需要更具动态化、更灵活的解决方案,以便轻松与其他项目数据集成并满足其项目要求。



模拟和数字化预演施工计划


Greenman-Pedersen 过去曾使用过Bentley应用程序,他们知道可以信赖SYNCHRO系列施工软件。Talekar表示:“Bentley的技术兼具灵活性和易用性,与我们的项目要求完全契合。”具体来说,他们利用SYNCHRO 4D进行现场驻地工程检查、关键路径方法调度、估算、价值工程以及索赔和风险管理。


该团队制作了施工顺序模拟视频,帮助他们更好地了解复杂的工作顺序,重点关注项目内部以及与该地区其他建设项目的潜在碰撞,并帮助决策制定。总的来说,他们将大约2000项施工活动转换为单一的数字化表示,让团队在了解到项目区域的新建设和维护需求后,可以随时轻松调整该表示。





更深入地了解,助力节省项目时间

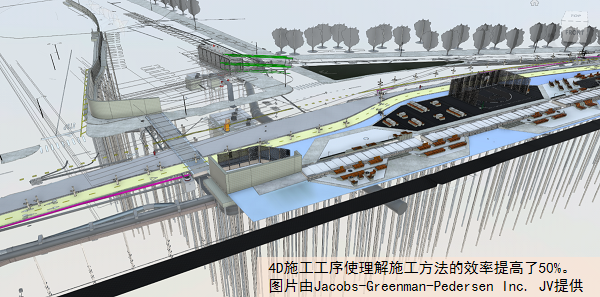

Jacobs-Greenman-Pedersen Inc. JV通过使用SYNCHRO 4D,显著加深了对项目及其复杂生命周期的了解,即便在整个开发过程中施工顺序多次发生变化。Talekar表示:“SYNCHRO 4D有助于简化各种项目管理和施工管理流程,从而提高效率。”据他估计,4D施工工序使理解施工方法的效率提高了50%,风险识别难度降低了50%。他们利用SYNCHRO 4D来确保施工活动的工序更加高效,便于预先解决问题,减少延误并确保项目如期进行。


通过实时可视化潜在的碰撞和进度调整,可以预先解决问题,减少延误并在作业现场杜绝风险。他们利用SYNCHRO,将为每份初步数据识别和解决碰撞所需的时间从24至32小时缩短到8至12小时。在施工前解决现有基础设施、地下服务和其他复杂要素的问题,可以最大限度地减少现场干扰,提高安全性,并降低发生代价高昂的返工或延误的可能性。Talekar表示:“Bentley应用程序的灵活性和适应性帮助我们有效地管理项目的复杂性,并有望继续促进项目的成功实施。”
